石阡:进度再刷新 青阳风电场项目首台风机安装完成

11月20日晚上9时40分,随着最后一片扇叶顺利实现吊装就位,标志着石阡县青阳风电场项目首台风机安装完成。

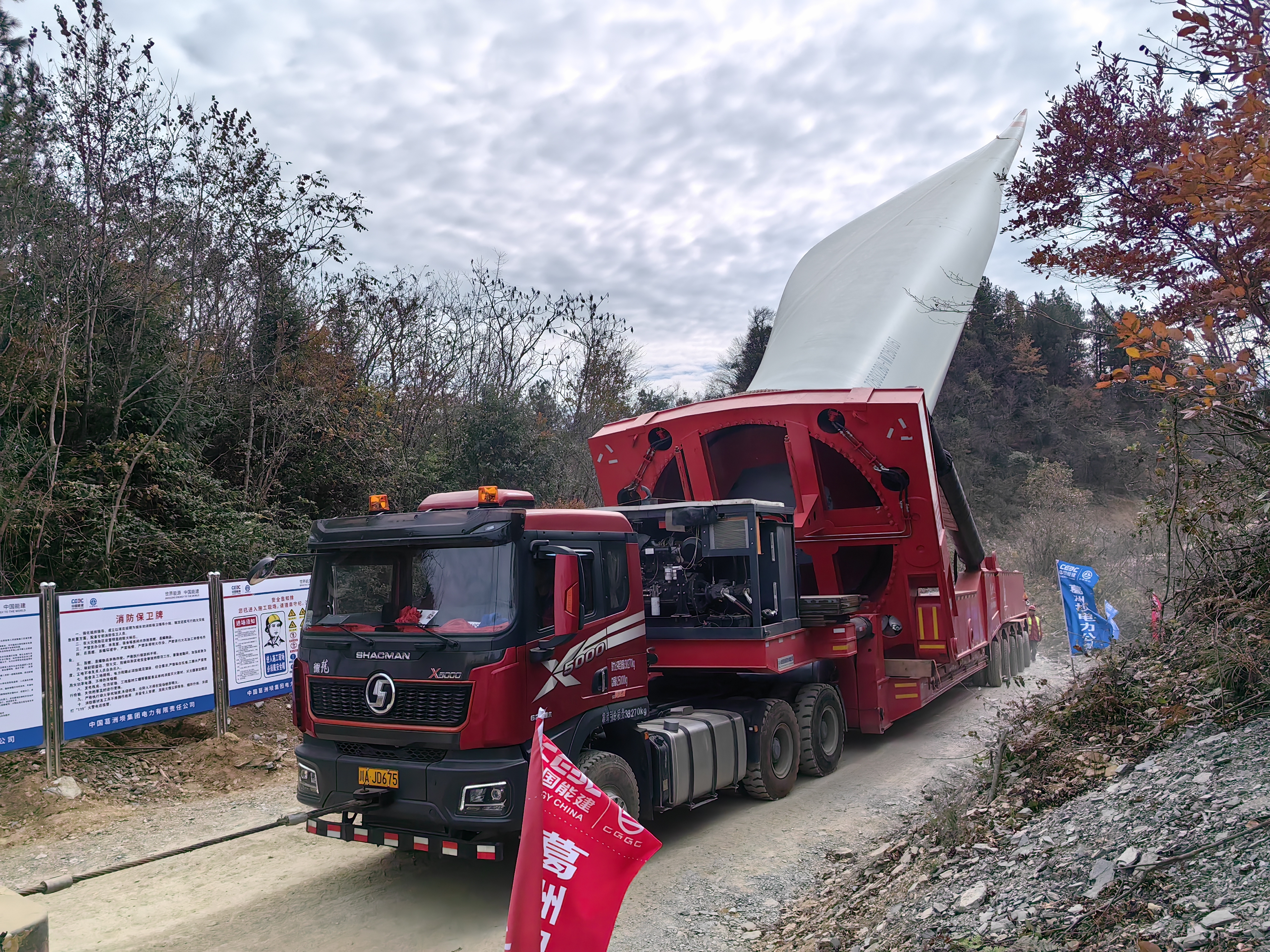

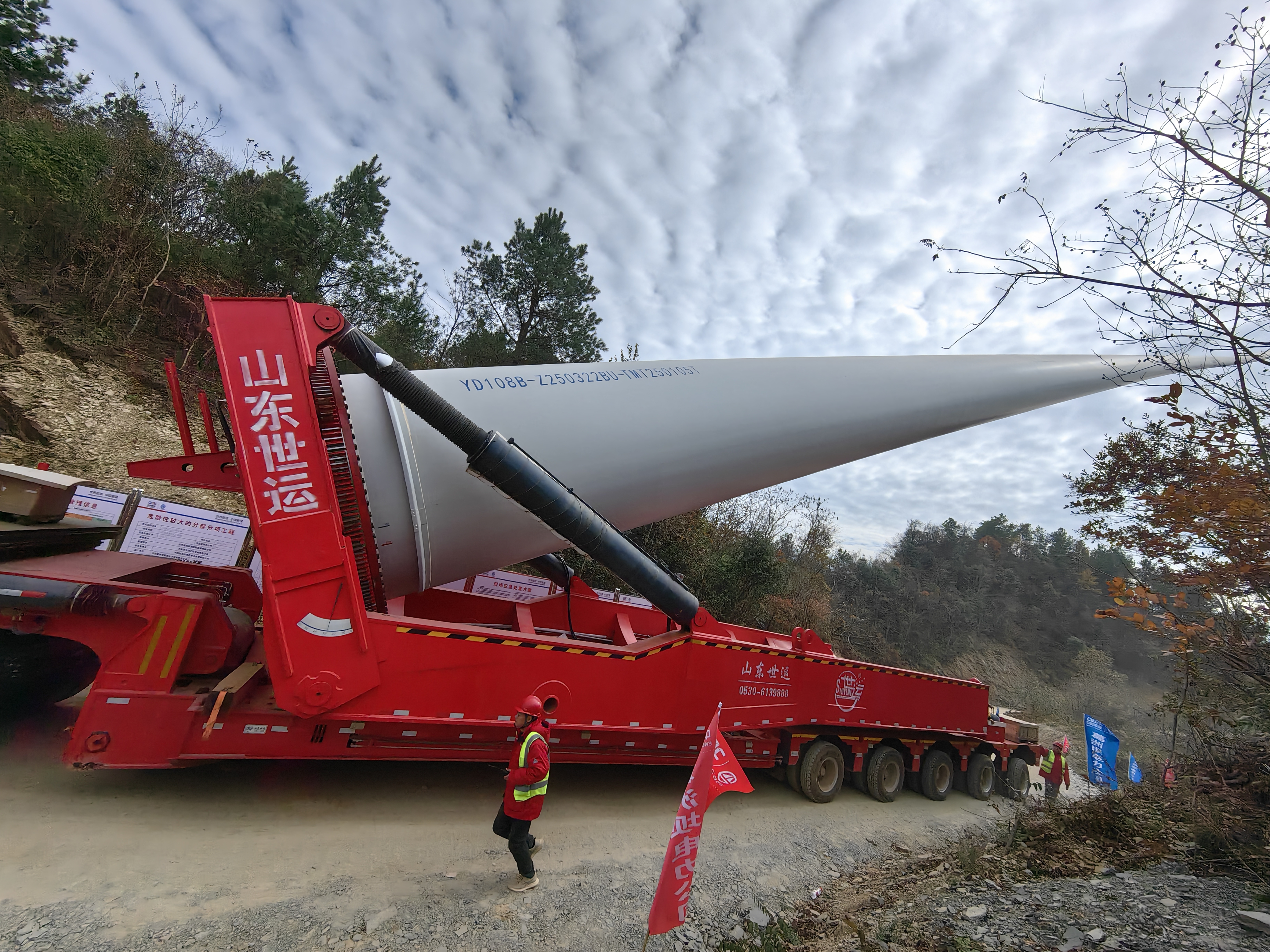

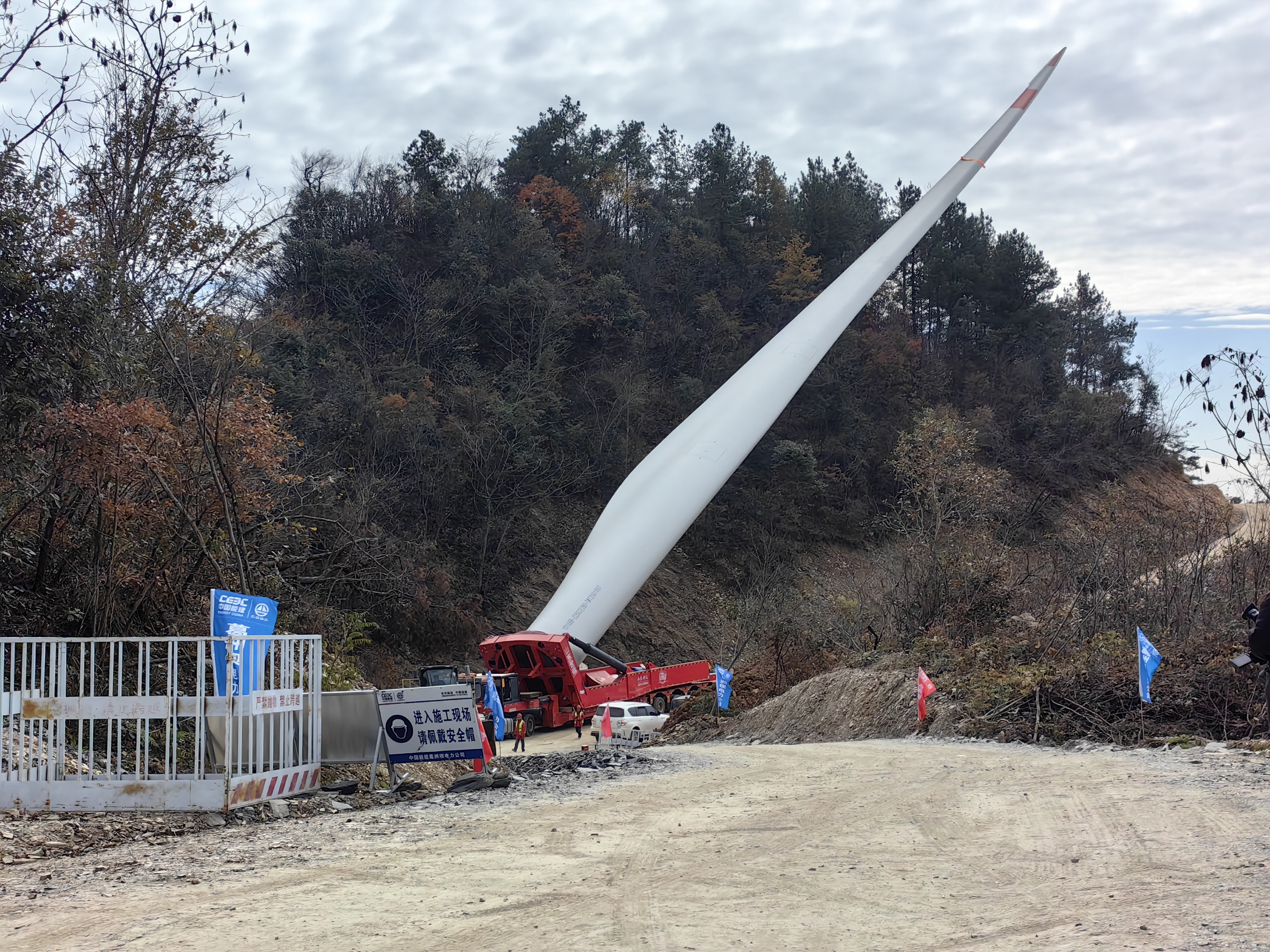

连日来,1号风机安装现场输送塔筒、扇叶的大型运输车辆在临时开辟的施工便道上有序往返,施工人员也在为塔筒各段的精准对接与螺栓紧固,扇叶吊装前的角度调整和安全检查忙碌不停,为首台风机安装做足准备。当天,高125米的风机塔筒迎风伫立,长108米的叶片在大型设备的助力下载空中舒展,慢慢与塔筒精准对接。随着该作业的三次重复,该风机成功完成了全部叶片的安装工序。

青阳风电场项目安全专责刘健毓介绍到,“目前正在进行的是石阡县青阳风电场风机首台风机吊装施工工作,也意味着项目进入了并网冲刺阶段,同时也意味着项目完成了总体进度的85%。接下来20多天,项目部将力争在12月中旬完成4台风机的并网发电工作。”

为确保首台风机按计划推进,施工团队克服了山区地形复杂、天气变化频繁等不利因素,采取多种举措优化施工流程,全力保障风机安装工作高效推进。

青阳风电场项目现场吊装负责人刘俊告诉记者,“针对这个大型的风建,山地风建,我们就是在手机上今天看第二天的风速,然后通过第二天来上班的时候,我们来掌握这个主吊风速仪的风速来进行判断这个项目能不能施工。为了解决这个难题,我们采取了措施,就是用平常用两根浪风绳,我们现在是用了4个浪风绳,底下打8米的锚杆进行牢固。为了安全完成这个项目,我们采取了有力的措施,保证按工期完成。”

据了解,石阡县青阳风电场项目总投资达6.06亿元,设计装机容量为100兆瓦,计划安装16台6.25兆瓦的氢能发电机组。此次首台风机的顺利安装,为后续风机安装工作积累了宝贵的经验,有力推动了整个风电场的早日建成和投入使用,将为石阡县的能源结构调整和绿色发展注入新的动力。
石阡融媒 白雪 王超 杨佳骏
