迎来新进展!松万高速召开设计技术交底及答疑专题会
近日,贵州交投集团投资建设的G6512秀山至从江国家高速公路松桃(大兴)至万山段项目召开设计技术交底及答疑专题会。会议围绕项目设计思路、技术标准、施工要点及质量控制等内容进行系统交底,并就设计、施工、监理单位提出的路基处理、桥梁隧道施工等技术问题现场答疑,旨在统一技术标准、落实设计要求,为项目进入实质性施工阶段奠定基础。
松万高速全线首片T梁架设完成
12月17日,随着30米T梁精准吊装至石竹1号大桥右幅1号墩,贵州交投集团所属桥梁集团承建的松万3标首片T梁架设任务顺利完成,同时也是松万高速全线首片T梁架设完成。

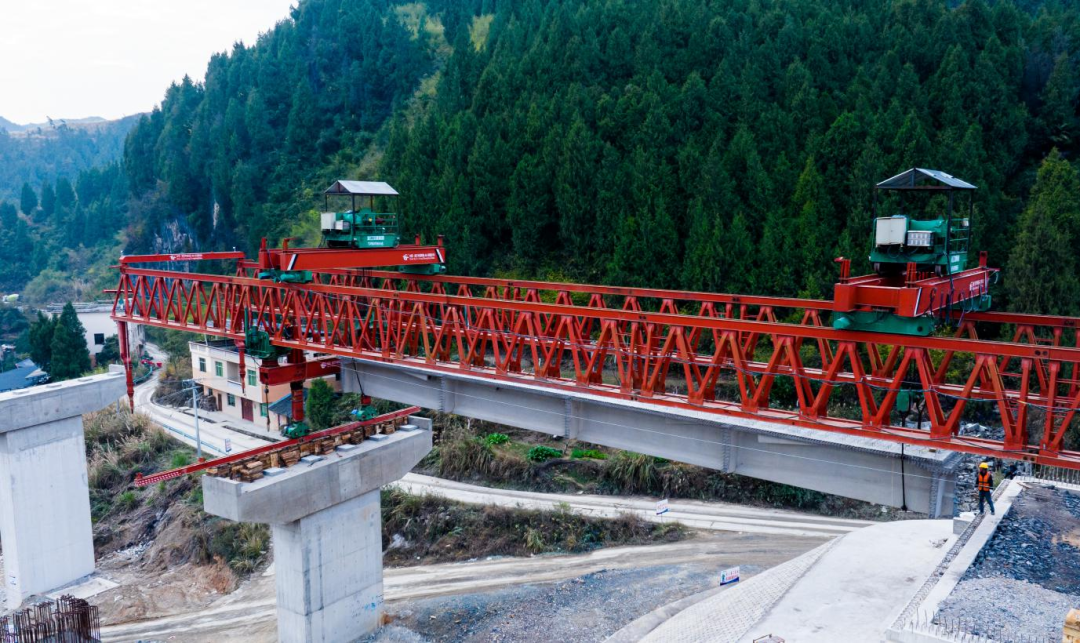

石竹1号桥T梁架设精准落位
针对瞬时大风、地形复杂等挑战,项目建设团队提前开展10余次现场勘查,不断优化T梁架设方案,引进高效能架桥机,配合智能监测设备,确保T梁精准落位。据悉,松万3标主线全长10.47公里,T梁共计2101片,为全线控制性工程,其中石竹1号桥共18跨,需架设T梁195片。

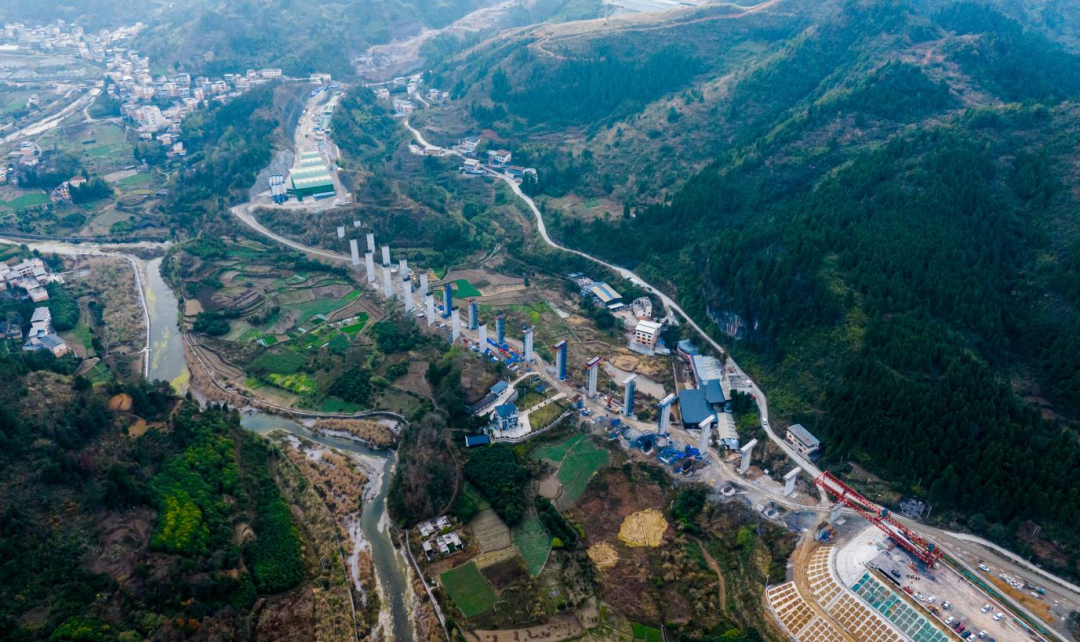

石竹1号桥航拍图
首片T梁的成功架设,离不开前期预制环节的精益求精。在项目T梁预制场,智能张拉压浆系统、数控钢筋笼滚焊机、全天监控系统等智能设备有序运转。“每片T梁需经过10余道检测工序,混凝土强度、预应力张拉等指标均高于设计标准。”项目试验员表示,首片T梁各项检测数据全部合格,为后续T梁预制积累了宝贵经验。
松万高速全线建设情况
主体工程建设情况
全线先行用地手续、先行施工许可已批复。已批复先行动工点共计28处,可施工点共计18处。截至11月底,已完成路基工程挖方施工77.16万方,填方24.94万方,20道涵洞正在施工;桥梁工程完成桩基施工227根,浇筑72根;T梁预制完成2片。
临建设施建设情况
1.场站建设情况:拌合站总计9个,已完成4个,完成比例44%;钢筋加工厂总计15个,已完成5个,完成比例33.3%;预制梁场总计10个,完成1个,完成比例10%;小型构件预制场总计3个,完成0,完成比例0%。
2.施工便道:全线施工便道共计41条27.6公里,已完成施工部位新建便道18条15.6公里。
