围观!贵阳地铁深夜隧道大片炫目上演!
近日
贵阳地铁顺利完成
1号线白鹭湖站至贵阳北站
隧道内接触网接触线更换

施工前准备
对工器具、材料进行清点核对,施工负责人进行安全交底:各小组成员必须严格执行验电接地制度;推扶梯车人员做好呼唤应答,防止梯车倾倒;同时注意避让工程车并保证安全距离。

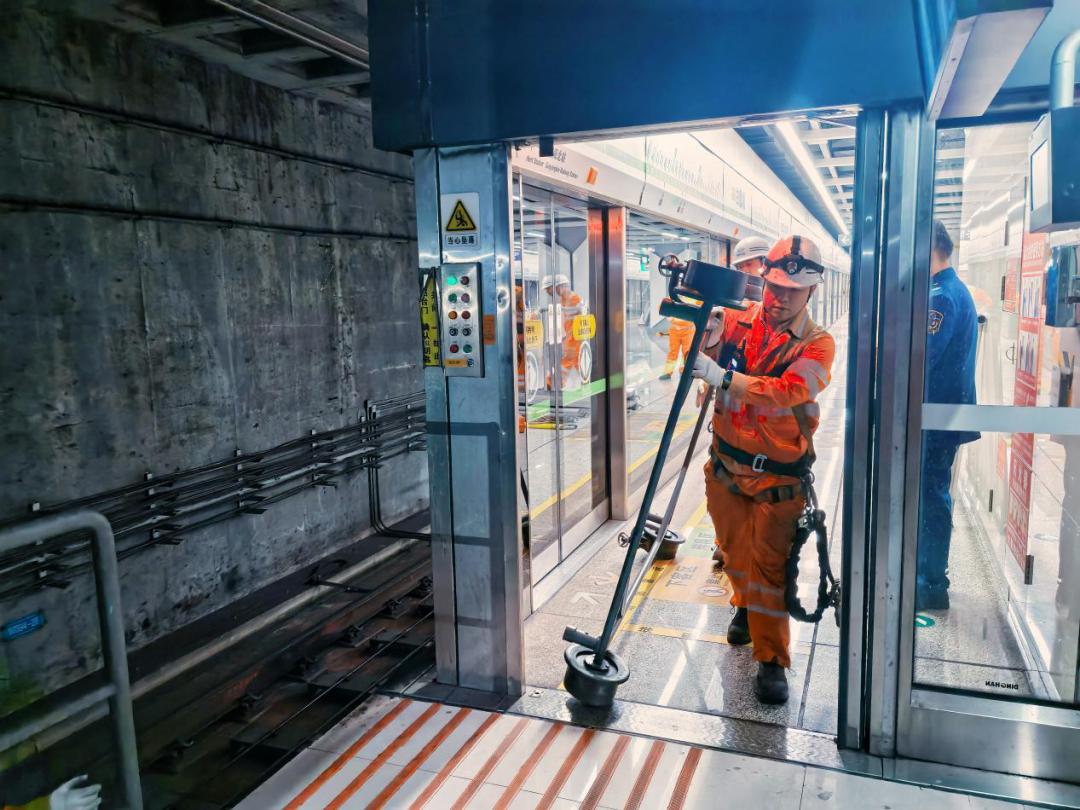

00时31分,进入轨行区指令准时下达,作业人员携带工器具精神抖擞地进入端门,施工正式步入实质性阶段。

旧线拆除

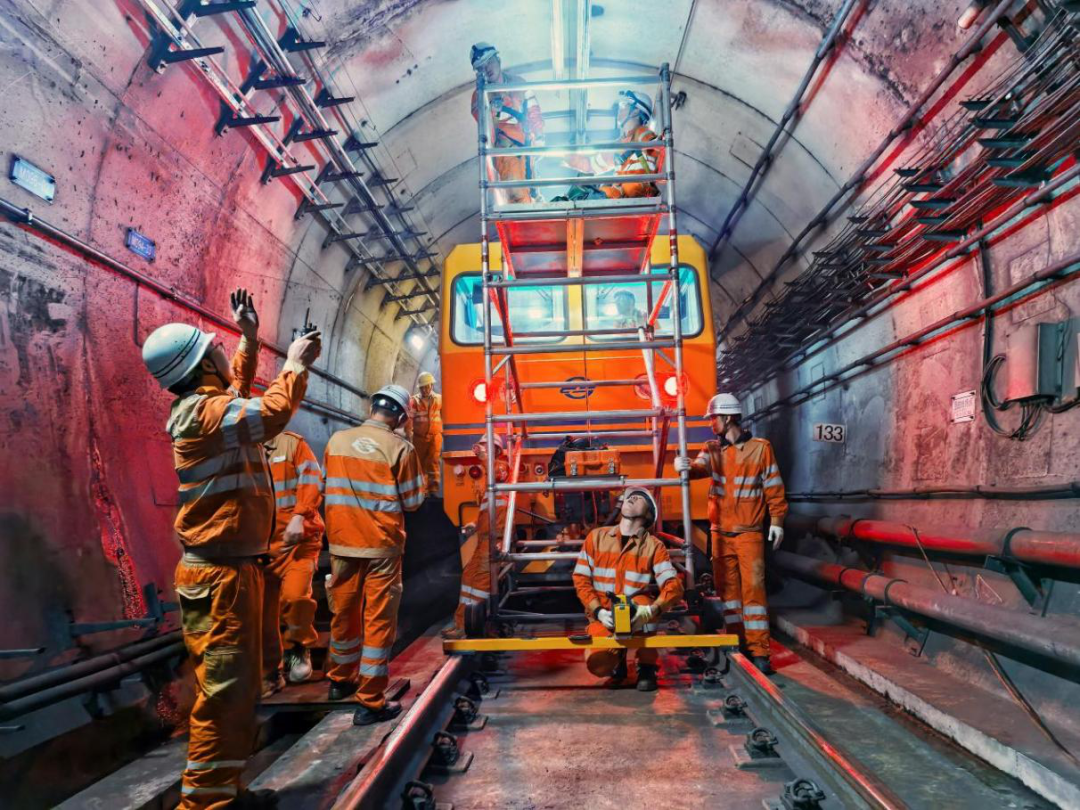

随着接触网停电、验电、接地封线措施完成,2台梯车迅速组装完成。作业人员登上梯车拆除旧线,他们默契配合,精调放线小车,有序开展拆除旧接触线的工作。每个环节都紧密衔接,旧线拆除工作有条不紊地进行。

新线安装

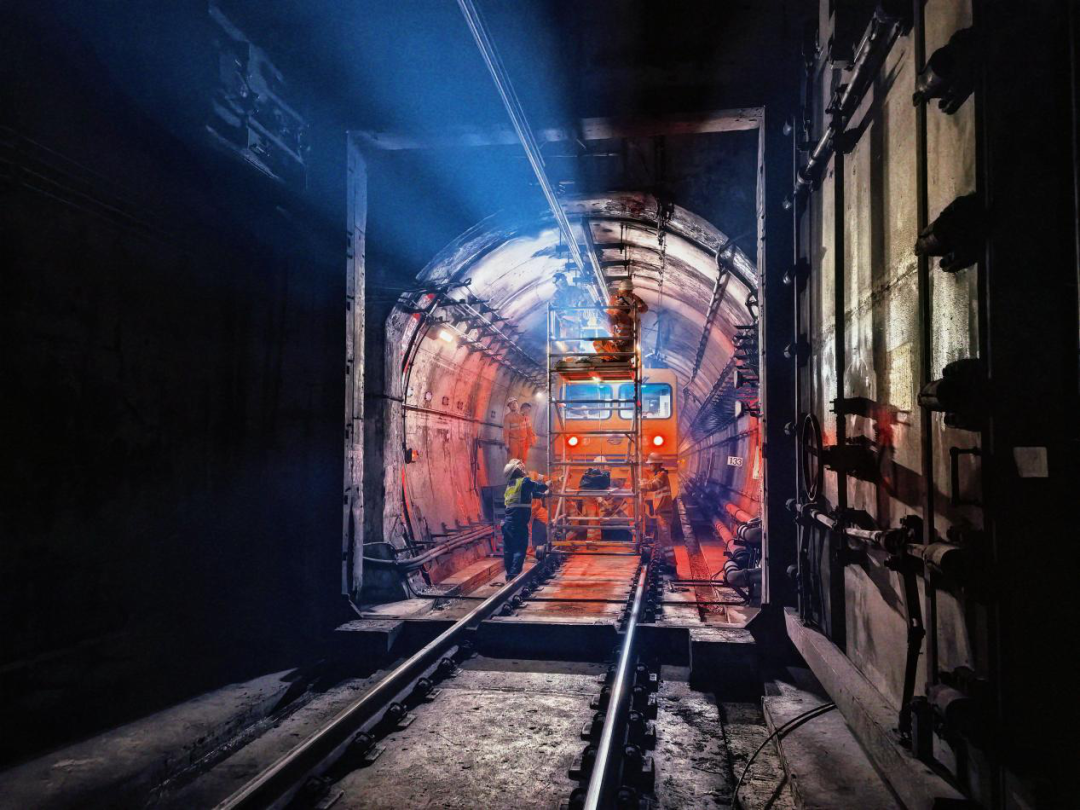

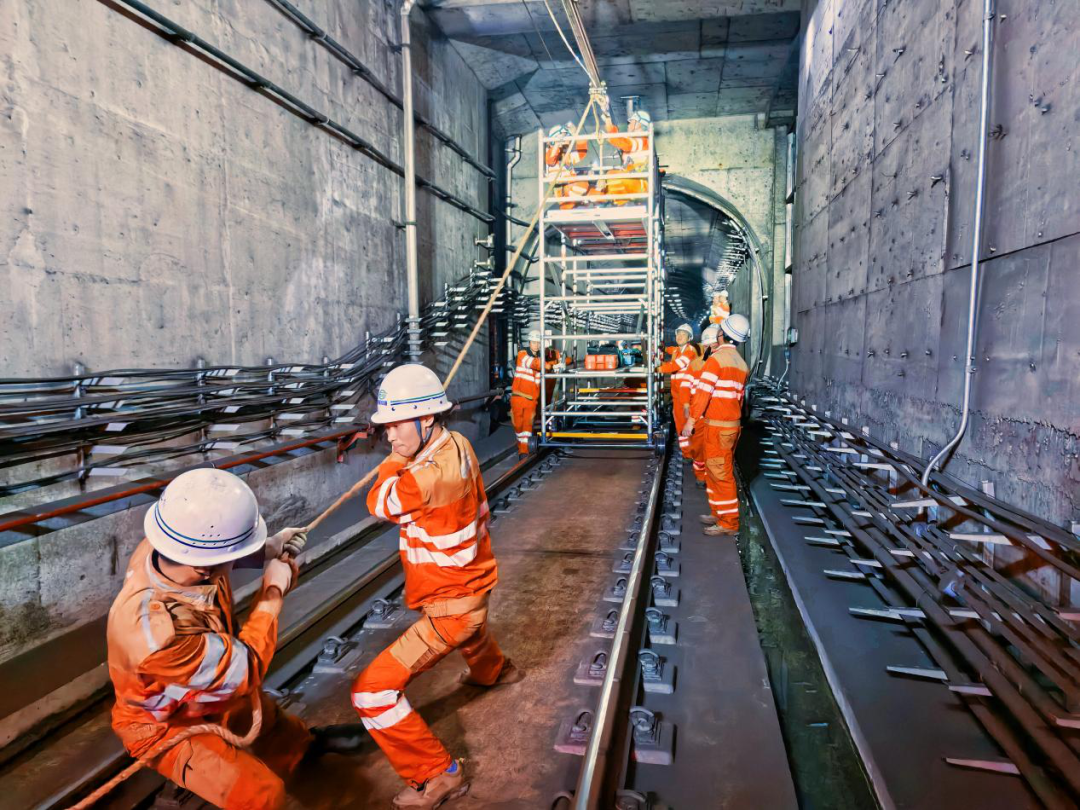

随着汽笛的长鸣,放线车缓慢启动,新接触线在空中缓缓铺开。作业人员齐心协力,依次对新接触线进行传递、整直、落锚、固定,每一个动作都饱含着对工作的认真与负责,新线安装工作稳步推进。

参数精调

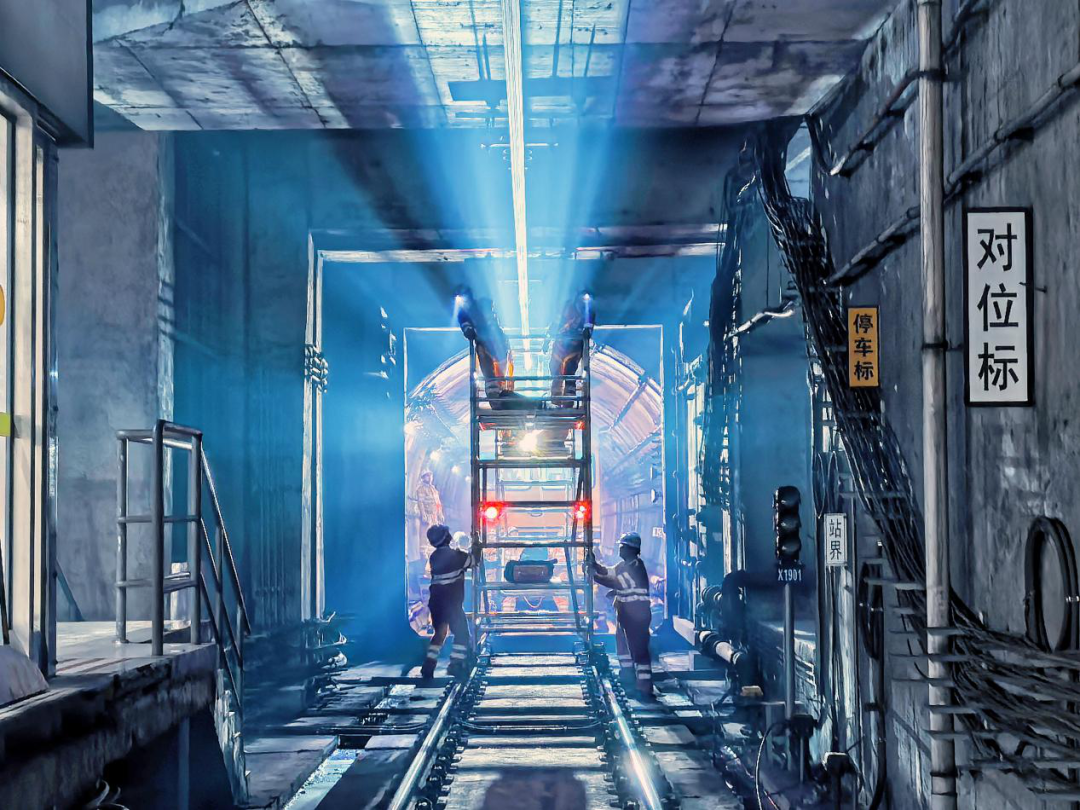

状态检查人员如同严格的“质检卫士”,他们利用激光测量仪对新线导高、拉出值等数据进行精准测量。激光红点在汇流排和接触线之间游走,橙色的工作服下,他们的每一次紧固都精准有力,确保每一处细节都符合技术标准,为地铁的安全运行把关。

冷滑实验

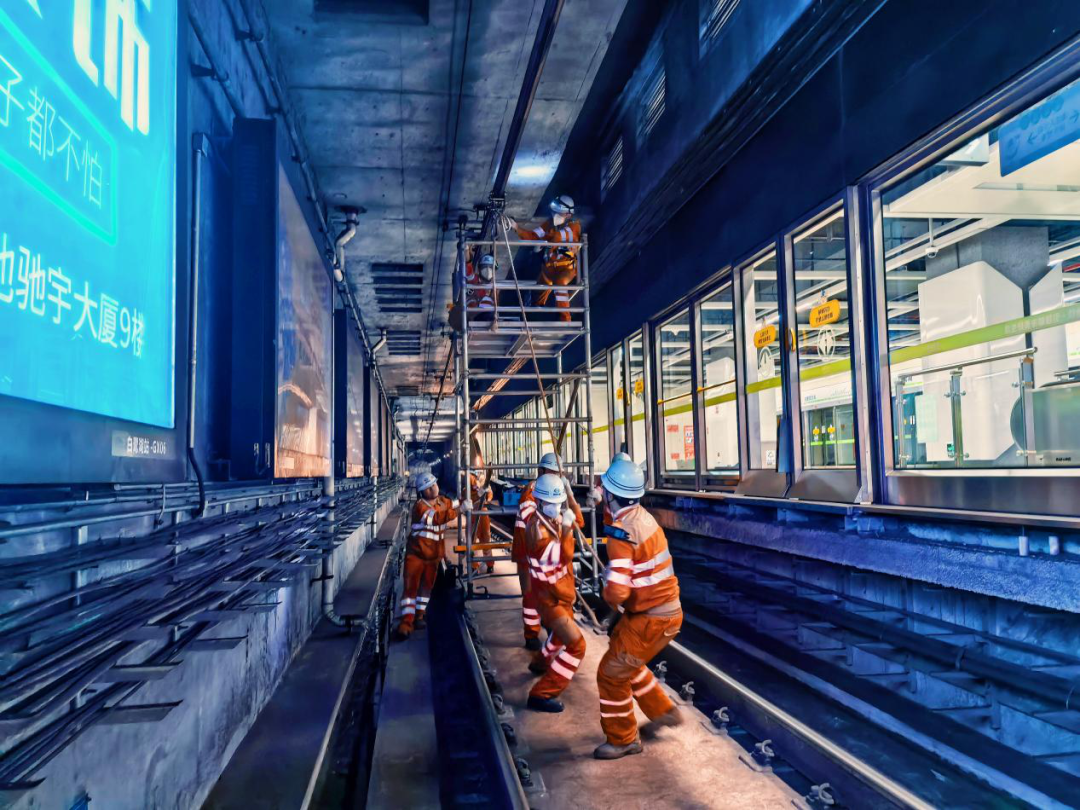

作业过程中,作业人员登上工程车车顶,仔细观察受电弓滑行轨迹,测试接触线导高、拉出值及悬挂弹性,排除硬点、偏移等隐患,验证接触网几何参数与机械性能。

绝缘测试
试验人员利用绝缘电阻测试仪检测接触网与大地之间的绝缘电阻,确保绝缘性能达标,保障电气系统稳定性。

晨曦微露
历经210分钟奋战
这项“大型”接触网换线施工作业
圆满完成
下一步
贵阳地铁将持续强化责任担当
以严谨的工作态度、专业的技术能力
常态化做好设备设施维护升级
全力保障轨道交通供电安全和运行稳定
为市民提供更加可靠、便捷的公共交通服务
